在新能源建设加快推进的背景下,阳江青洲五七海上风电场项目正稳步推进。该项目规划装机容量为1000MW,场址涉海面积约165km2,水深范围45m~53m,中心离岸距离约70km。全部机组投产后,预计年发电量约17亿千瓦时。应急设备保障中心的液压打桩锤,正是这场风电基础施工中的 “关键力量”。
今年6月初,上海打捞局应急设备保障中心接到紧急任务:业主方在施工中打桩锤突发故障,施工面临停滞。中心迅速响应,主任周善德统筹部署,第一时间组织备件耗材发运,同步协调人员赶赴设备堆场,配合装船出运,全力保障施工恢复。

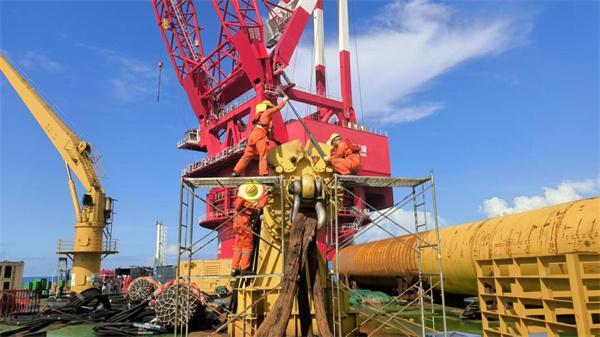

施工期间,面对甲板高温达60摄氏度的艰苦环境,打桩锤组灵活调整作业时间,避开午间高温,实施“白加黑”连续作业,仅用3天完成原计划7天的组锤调试任务,并同步完成水平测试,以规范的管理和整洁的现场赢得业主与监理方的认可。
在青洲七海域地质复杂、施工难度大的情况下,打桩锤组精准控制锤击能量,严防溜桩风险。9月底,71号机位实际地质情况远超预期,单桩锤击数超4000次,能耗超5000兆焦。团队连续奋战26小时,顺利完成4根基础桩沉桩,创下该风场“地质最硬、锤击数最多、能耗最大”的施工纪录。施工过程中,团队强化设备维护,实施“一机一检”,及时排除隐患,保障设备在长期高负荷运转中零故障运行,有力支撑了项目连续施工。
应急设备保障中心以实际行动践行绿色发展理念,展现了专业高效、担当尽责的优良作风,为推动海上风电高质量发展、服务国家能源体系建设贡献力量。
