不忘初心 征途再启——记深潜号圆满完成中广核惠州港风电项目
发布时间:2022-01-04 浏览次数:8581

截图-20220120145739

伴随着新年的钟声,“深潜号”乘风破浪穿越台湾海峡,踏上回归上海的航程……这预示着“深潜号”顺利完成了中广核惠州港口海上风电项目,也为2021年的施工征程画上了一个圆满的句号!

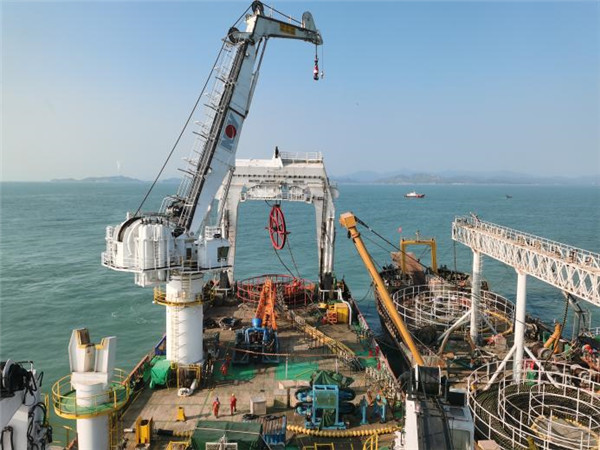

1128日至1231日,经过为期一个月的施工,深潜号—中广核惠州港口海上风电项目,共计完成3根总长9255米的海缆敷设、倒刺安装3个、中心夹具安装5个、靠风机63次、交通船靠泊52次、吊运人员591人次、吊运物资73吊,全船人员不分昼夜,为施工保驾护航。

虽说仅一个月的施工周期,但其中暗藏了种种困难……如业主方施工进度紧张,在海况允许的情况下,“深潜号”要尽可能配合业主完成联调联试工作;业主方消缺人员上下船频繁,增大了疫情防控的难度;惠州地区防疫要求高,“深潜号”船员换班难度大,很多船员兄弟在岗时间过长等等。

不仅如此,施工过程也同样困难重重……

海缆倒驳期间,第一根3*240mm海缆以及3*400mm海缆倒驳过程相对困难。倒缆船“远航588”的送缆设备容易发热出现故障,影响倒缆进度(倒缆20分钟,机器需要休息半小时)。作为风场唯一尺寸最大的海缆,3*400mm海缆相较于3*240mm海缆,每米重量要多将近8公斤,直径也大了11mm,所以倒缆难度更大,在倒缆的前三个小时,仅仅倒缆200米,进度极度缓慢。

海缆敷设期间,第二根海缆的首端风机为导管架结构,海缆护管存在一个类“s”型结构,导致海缆抽拉的摩擦力增大,拉力吨位已经逼近电葫芦的极限。第三根海缆的首端风机也是导管架结构,且海缆的重量以及直径更大,在抽拉过程中,摩擦力以及重力也更大,导致整个抽拉过程用了将近10个小时。除此之外,在敷设第一根海缆和第三根海缆的过程中,“深潜号”处于横风横涌状态,影响了敷缆速度。其中,第三根海缆从首端抽拉到尾端登陆,总耗时36个小时。

倒刺安装期间,惠州风场海底涌流大,9#风机倒刺安装的过程中,倒刺在水底的垂直方向摆幅将近180°,子弹头难以准确对准洞口,导致了第一次安装失败。

路还有多远,哪里是终点能怎样?体会那起起落落的心和不得已的坚强!生命的霞光,融化了征途的风霜,就让平凡的你我依然在这不平凡的路上……“深潜号”全体施工人员不怕苦、不怕难,以自己的实际行动践行、传承着“敢拼敢当”的上海打捞精神。

此刻,开启了2022新征程的“深潜号”,定会不忘初心、牢记使命,为上海打捞谱写一个又一个新传奇!
