11月28日清晨,“聚力”轮破开一朵朵浪花,以胜利者的姿态迎接新的朝阳。就在凌晨,随着“聚力”轮成功将剩余海缆复原至驳船,垦利6-1油田4-1区块开发项目画上了圆满的句号。

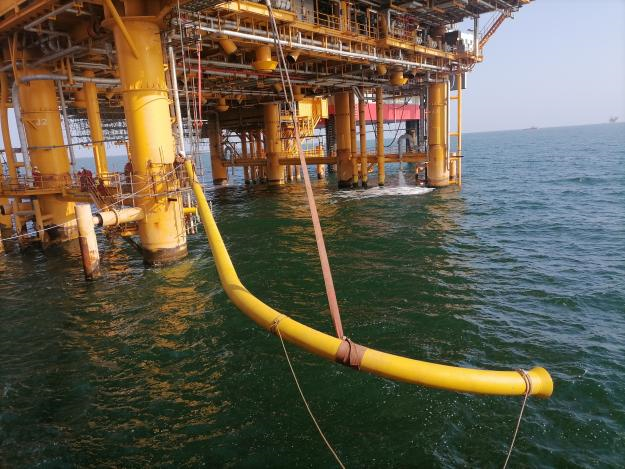

11月13日,“聚力”轮接到业主临时通知,除了原先既定的海缆敷设工程,垦利6-1油田4-1项目还新增了电缆护管和膨胀弯安装工程。临危受命,“聚力”轮发挥“敢拼敢当”的精神,重新制定作业工序计划。渤海湾11月冷空气频繁南下,“聚力”轮合理安排施工时间,克服困难施工点,多次根据实际情况完善施工方案。在全体船员及工程人员的共同努力下,于11月18日成功完成电缆护管和膨胀弯安装任务。“聚力”轮的专业能力、服务水平得到了业主的充分肯定。

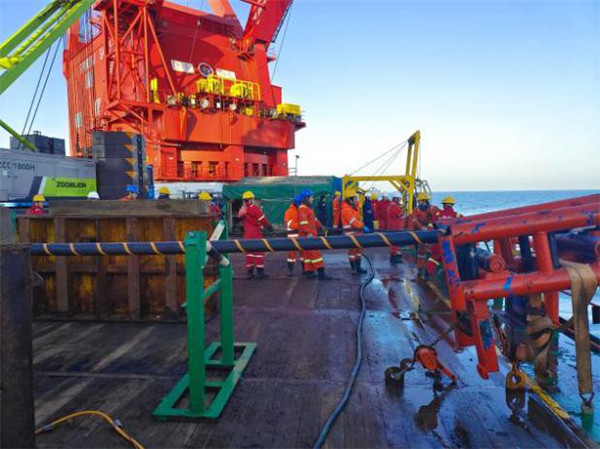

11月19日,“聚力”轮开始进行海缆敷设作业,BZ34-9CEPA至KL6-1WHPA全长9.5km的海缆敷设,设计要求埋深2米。由于埋深要求高,路径较长,底质硬度变化较大,对于“聚力”轮而言是一次不小的挑战。起始端抽拉阶段,得益于船舶优越的DP性能,采用平台绞车抽拉,潜水员摸探穿引钢丝绳,吊机提升海缆完成快速抽拉,提升了抽拉效率,缩短了施工时间。在起始端铺设阶段,为确保海缆不打圈、不伤害其他管线及保证海缆的自身安全,潜水员沿着起始端铺设路由一直伴随埋缆机走至埋缆机下放点。起始端铺设阶段完成后,海缆厂家通过海缆测试,海缆光纤完好。良好的开端为后续施工打下坚实的基础。
中间段铺设阶段历时64小时。为确保埋缆深度和海缆安全,“聚力”轮现场人员不分昼夜实行轮班制对入水角度、埋缆机姿态实行监控,驾驶人员时刻保持对船舶的DP操控,及时与现场人员沟通,在确保安全和质量的前提下对船速进行控制。
终端甩尾阶段经过船长姜骏毅、副队长沈建国与海工项目组的沟通,结合以往施工经验和现场考察决定采用“Ω”型甩尾,同时派专人关注船舶与平台的最小距离,确保船舶时刻与平台保持安全距离。此次甩尾过程中,为了确保电缆不打圈,提出“风口前移”,潜水员在埋缆机提升点下水,沿海缆设计甩尾路由边甩尾边打点记录。在确保路由打点的准确性上,进一步提高了甩尾过程中海缆的安全性,避免后续抽拉过程中伤害其他管线或打圈的现象出现。最后,随着登平台人员完成KL6-1WHPA平台海缆的终端临时锚固,此次垦利6-1油田4-1项目的全部施工内容已经圆满完成!
此项目取得的成功,是“聚力”轮全体成员的不懈努力,是全体成员对“敢拼敢当”精神的不断发扬,更是全体成员对“服务至诚”理念的诠释。
